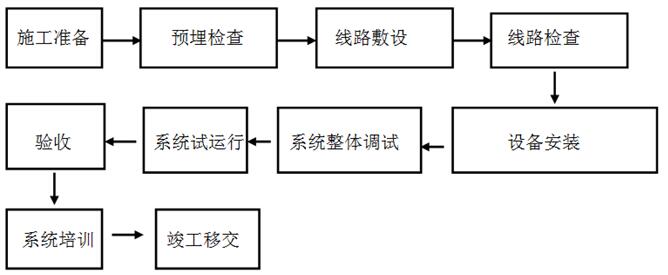

施工工藝流程圖:
?。ㄒ唬┦┕ぐ惭b前的準備
1. 施工前應確認工程合同的施工內容、范圍等事項。應具備施工的平面圖、安裝圖、系統圖、接線原理圖,以及其它施工的技術文件和法律法規,并應加以熟悉和明了。
2. 依據合同及圖紙的要求勘察施工現場,查閱其它相關專業、工種的圖紙,并進行核對。了解工程的現狀與圖紙要求有否沖突或不符之處,并填寫相應的記錄。
3. 明確主要材料、設備的采購要求。確定其品種、規格、型號、技術參數,以及生產廠家、資質,服務狀況等詳情。
4. 明確施工方法、操作順序及工藝要求,明確技術交底及安全交底。入場前應進行施工安全及有關施工現場管理制度、紀律的教育。
5. 與甲方監理及有關工種等方面進行必要的交流、溝通與配合,并制定施工方案、施工工藝和施工進度計劃。
6. 對于不明確、有疑問之處,應與相關方面及時聯系,在施工之前妥善解決。
7. 凡施工機具、工具和儀表儀器,應能滿足施工高峰期的需要。落實其性能、規格、數量,并應進行檢查、檢測,證實其安全有效。
8. 進場的材料、原料、機具、用具等,符合國家或有關部委頒發的現行標準,應附有生產廠家有效的資質證書、檢測報告、材質單、合格證、說明書等,并按要求進行檢查、檢驗、檢測,填寫相應的記錄。
9. 凡專用的系統設備、系統器材等,進場后應單獨存放保管,不得倒置、傾斜、傾倒,不得受損、受潮,包裝物不得破壞。安裝前應會同生產廠家代表或技術人員共同開箱檢查、檢驗、試驗,簽字移交。并填寫相應的記錄。
10. 做好施工現場及周邊環境因素、危險源的識別,凡可能發生意外情況的,均應考慮防范措施,并做好應急準備。
11. 現場施工中,應按照質量控制及過程控制的要求作好各項記錄,做到事事有記錄,步步可追溯。以利一旦發生差錯,便于及時預防糾正,也便于明確責任。
?。ǘ┎季€
1. 在管內或線槽內的穿線,應在建筑抹灰及地面工程結束后進行。在穿線前,應將管內或線槽內的積水及雜物清除干凈。
2. 自動報警系統的導線,應采用阻燃銅芯絕緣導線或阻燃銅芯絕緣電纜,其電壓等級不應低于500V。

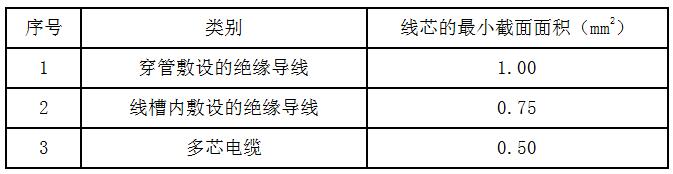

3. 火災自動報警系統的傳輸線路的銅芯絕緣導線、銅芯電纜線芯的較小截面面積不應小于下表:
4. 導線敷設應便于檢修、更換。盤、箱、柜內的配線應整齊美觀、標志清晰。
5. 管內敷設絕緣導線截面積≥1.0mm2;線槽內敷設絕緣導線截面積≥0.75mm2;多芯導線截面積≥0.5mm2。
6. 導線進入端子箱、機箱、設備箱前,宜制作接線圖表,并注明每根導線的編號、走向及功能、用途。
7. 通常,探測器的信號線‘+’為紅色,‘-’為藍色,其余導線按不同用途應各有區分,線尾應有標識編號。穿線時宜預留適當數量的備用線。
8. 不同系統、不同電壓等級、不同電流類別的導線不得穿在同一管內,或線槽的同一槽道內。
9. 在同一建筑物內相同用途的導線,顏色選擇應一致。導線在管內或線槽內不應有接頭或扭結。導線的接頭應在接線盒內,應焊接或用接線端子連接。
10. 管內導線的總截面積(包括保護層)不得超過管子截面積的40% 。
11. 線槽內導線的總截面積(包括保護層)不得超過線槽截面積的60% 。
12. 系統的導線敷設完畢后,應對每根導線用500V的兆歐表測量絕緣電阻。其任一線間,以及共同對地的絕緣阻值不應小于200MΩ。實測的絕緣電阻值應作記錄。
13. 各種引入機柜、箱、盤的導線、纜線應符合下列要求:
(1)配線整齊、結扎成束、避免絞結、交叉,并卡牢固定;
?。?)電纜芯線及導線端頭應作標記、編號,標記編號應與圖紙一致,字跡清楚易識,不易褪色;
(3)所有端子板上的每個端子,接線不得超過兩根;
?。?)所有導線在其接線位置應留有適度的余量;
?。?)電線、電纜引入線管時,線管的進、出口處均應加護口保護;
?。?)活動地板下敷設的電線、電纜,應采用金屬線槽或金屬軟管保護,不得散亂自由敷放;
?。?)所有敷設的電線、電纜,其兩端均宜標明編號、用途與功能;
?。?)導線與部件、端子的連接,宜采用接線叉,接線鉤,接線圈等連接件。并應以專用的壓線鉗壓接。不可用尖嘴鉗、平口鉗等替代,以保證壓接緊密可靠;
?。?)導線如需直接壓接到部件、端子的接線孔內,則‘涮錫’。涮錫時不允許使用腐蝕性助焊劑,應使用松香等助焊;
?。?0)焊接所用的電烙鐵應溫度適宜,烙鐵頭應清潔、吃錫。不允許燙傷導線的絕緣層。
14. 主機柜、聯動柜、綜合控制臺等消防專用設備,其交流供電的電源,應就近由專用消防電源箱直接引入。不允許使用插頭、插座連接。
